Projekt «BVH Nennslingen, OT Wengen» · «Erschütterungsmessung 91790 Nennslingen, Wengen, Wengen 14» · Stand 14.06.2026
Objekt | | Auswertung bis | |
Projekt | | Trigger [mm/s] | |
Stand | | Abstand [m] | |
Status | | Berichtstyp | |
Auswertung von | | Workflow | |
| Ereignisse 5 | Max. Ausnutzung 43.54% | Sync 26.06.2026 01:33:40 | Typ Normal (unter Anhaltswerten) |
Arbeits- und Bewertungsgrundlagen
Für die Niederschrift werden folgende Regelwerke und Normen zugrunde gelegt:
DEUTSCHES INSTITUT FÜR NORMUNG (DIN):
- DIN 4150-1:2001-06: Erschütterungen im Bauwesen – Grundlagen, Vorermittlung und Messung von Schwingungsgrößen
- DIN 4150-3:2016-12: Erschütterungen im Bauwesen – Einwirkungen auf bauliche Anlagen (maßgebliche Beurteilungsgrundlage)
- DIN 45669-1:2010-09: Messung von Schwingungsimmissionen – Schwingungsmesser; Anforderungen und Prüfung
- DIN 45669-2:2012-09: Messung von Schwingungsimmissionen – Messverfahren
Projekt «BVH Nennslingen, OT Wengen» · «Erschütterungsmessung 91790 Nennslingen, Wengen, Wengen 14» · Stand 14.06.2026
Projekt «BVH Nennslingen, OT Wengen» · «Erschütterungsmessung 91790 Nennslingen, Wengen, Wengen 14» · Stand 14.06.2026
1.1 Grundlagen
Gegenstand der Erschütterungsmessung ist das besonders schutzwürdiges Gebäude in 91790 Nennslingen, Wengen, Wengen 14 (Messpunkt «Wengen 14», WG-14) im Rahmen des Bauprojekts «BVH Nennslingen, OT Wengen».
Das überwachte Gebäude wird als besonders schutzwürdiges Gebäude eingestuft und der DIN 4150-3 Zeile 3 besonders schutzwürdig der Tabelle 1 der DIN 4150-3:2016-12 zugeordnet. Maßgebliche Beurteilungsgrundlage für kurzzeitige Erschütterungen auf bauliche Anlagen ist die DIN 4150-3:2016-12 in Verbindung mit DIN 4150-1:2001-06 sowie DIN 45669-1:2010-09 und DIN 45669-2:2012-09.
Der Messpunkt wurde im Gebäudeinneren bzw. am vorgesehenen Messort installiert (Messgerät: Das Messgerät ist starr an der Wand montiert.). Die kontinuierliche Erschütterungsmessung erfolgt mit einer Auswertungsschwelle (Trigger) von 1,5 mm/s.

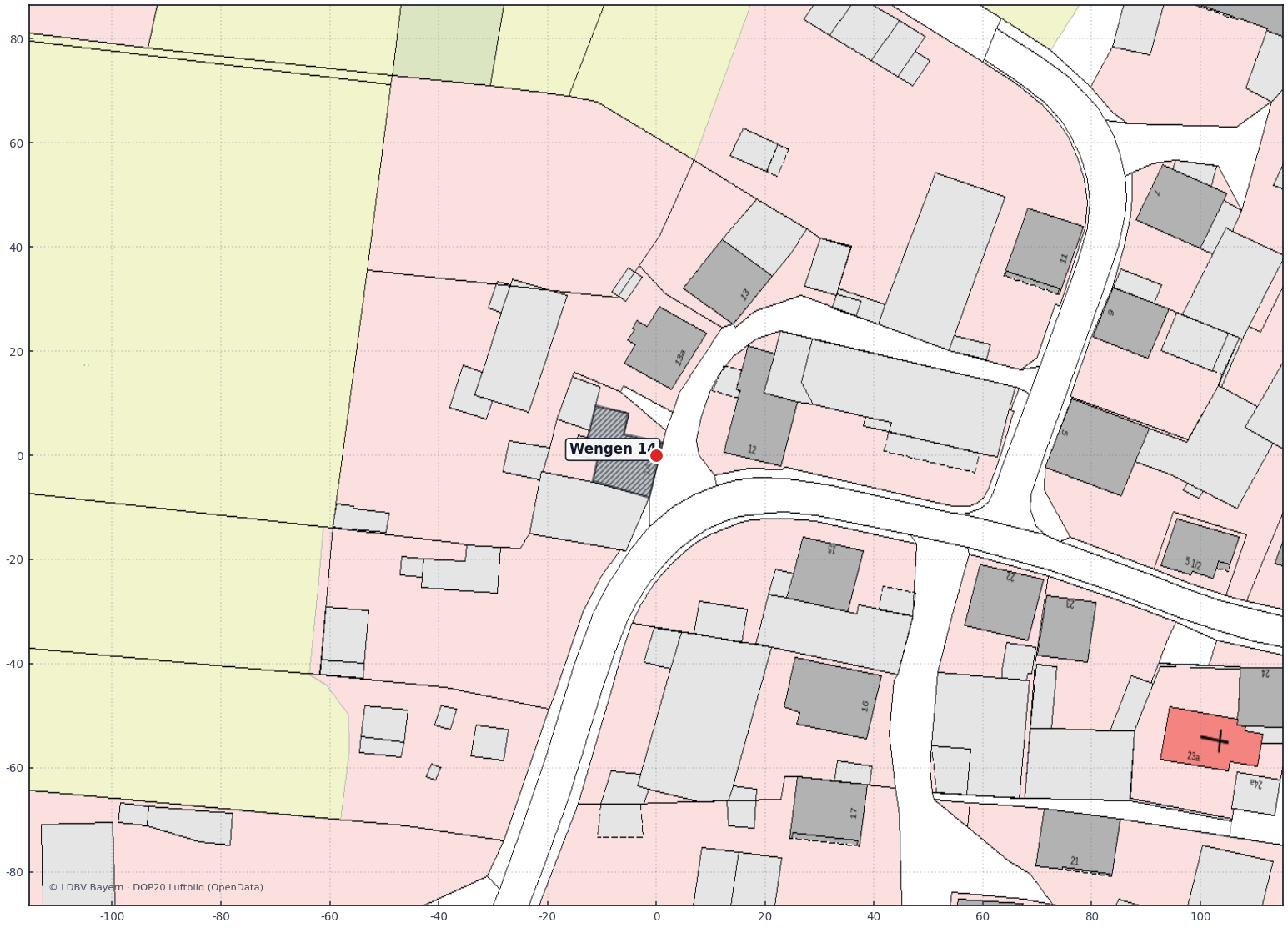

Als Erschütterungsquelle im Nahbereich gilt der Baustellenbetrieb des vorgenannten Projekts. Der geringste Abstand zwischen dem überwachten Gebäude «Wengen 14» und der maßgebenden Erschütterungsquelle beträgt 0,6 m (siehe Lageplan und Prognosebereich in den Anlagen).
Der Auswertungszeitraum der Langzeitmessung umfasst den Zeitraum vom 09.06.2026 13:07 bis 17.06.2026 09:29. Im Zeitraum wurden 5 Ereignisse oberhalb der Auswertungsschwelle registriert (Normal (unter Anhaltswerten)).
Auftraggeber der Messung ist Reinhard Feickert GmbH.
Tabelle 1 — Anhaltswerte für die Schwinggeschwindigkeit vi zur Beurteilung kurzzeitiger Erschütterungen auf bauliche Anlagen (DIN 4150-3:2016-12)
Spalten/Zeilen ziehen · Zelltext bearbeiten · Formatierung über die Werkzeugleiste · «Speichern».
| Zeile / Spalte | Gebäudeart | Anhaltswerte für die vi in mm/s |
|---|
| Fundament Frequenzen | Oberste Decken-ebene, horizontale Frequenzen |
|---|
| 1 Hz bis 10 Hz | 10 Hz bis 50 Hz | 50 Hz bis 100 Hz* |
|---|
| 1 | Gewerblich genutzte Bauten, Industriebauten und ähnlich strukturierte Bauten | 20 | 20 bis 40 | 40 bis 50 | 40 |
| 2 | Wohngebäude und in ihrer Konstruktion und/ oder Nutzung gleichartige Bauten | 5 | 5 bis 15 | 15 bis 20 | 15 |
| 3 | Bauten, die wegen ihrer besonderen Erschütterungsempfindlichkeit nicht denen nach Zeile 1 und Zeile 2 entsprechen und besonders erhaltenswert (z. B. unter Denkmalschutz stehend) sind | 3 | 3 bis 8 | 8 bis 10 | 8 |
| * Bei Frequenzen über 100 Hz dürfen mindestens die Anhaltswerte für 100 Hz angesetzt werden. |
Projekt «BVH Nennslingen, OT Wengen» · «Erschütterungsmessung 91790 Nennslingen, Wengen, Wengen 14» · Stand 14.06.2026
1.2 Erschütterungsquellen
Als Erschütterungsquellen sind im Wesentlichen Materialtransporte im Rahmen des Baustellenbetriebs sowie der Einsatz von Vibrationsgeräten zu nennen. Für das maßgebende Verdichtungsgerät wurden Erschütterungsprognosen nach IGBE Heft 61 (K-Wert-Verfahren, Tab. 9.1–9.5) durchgeführt (Anlage 1 — IGBE-Prognose, Anlage 2 — Prognosebereich).
1.3 Untergrund

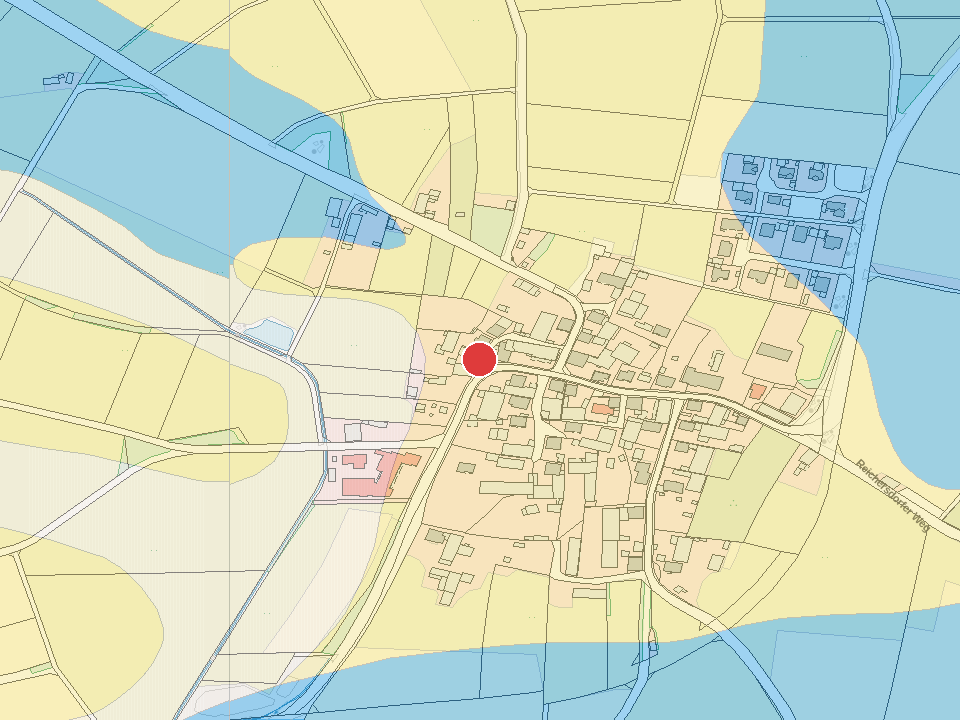

Am Messpunkt liegt gemäß Umweltatlas Bayern · Digitale Geologische Karte dGK25 (LfU) die geologische Einheit «Alblehm» vor. Rückstandslehm mit variierendem Anteil an Kieselrelikten, Bohnerz und nicht auskartierbaren äolischen Komponenten Stratigraphisch: Tertiär bis Quartär. Wellenausbreitung: mittel, stark von Verwitterungstiefe abhängig Verdichtung: felsnahe Bereiche mit Klüften → unregelmäßige Übertragung Erschütterungsbedingte Sackungen im Boden (ESB-Effekt) sind unter den vorliegenden Randbedingungen nicht zu erwarten.

Legende · Geologische Karte GK25
- Alblehm
- Dietfurt-Formation
- Kolluviale Füllung der Trockentäler
- Messpunkt
Projekt «BVH Nennslingen, OT Wengen» · «Erschütterungsmessung 91790 Nennslingen, Wengen, Wengen 14» · Stand 14.06.2026
1.4 Erschütterungsmessung
Im ausgewerteten Ereigniszeitraum vom 09.06.2026 13:07 bis 17.06.2026 09:29 wurden als höchste Einzelereignisse 2,10 mm/s mit 43,54 % Normausnutzung sowie 2,04 mm/s mit 25,40 % Normausnutzung registriert. Die registrierten Erschütterungen blieben im zulässigen Bewertungsniveau der maßgebenden Anhaltswerte.
2. Prognose
Die rechnerische Prognose nach IGBE Heft 61 zeigt für das überwachte Gebäude eine erschütterungstechnische Beanspruchung infolge der im Nahbereich eingesetzten Verdichtungsgeräte. Maßgebend sind prognostische Werte von v_h,prog = 8,45 mm/s und v_F,prog = 4,22 mm/s bei einem Abstand von 0,6 m. Die Prognosewerte liegen unterhalb der maßgebenden Anhaltswerte nach DIN 4150-3:2016-12.
Projekt «BVH Nennslingen, OT Wengen» · «Erschütterungsmessung 91790 Nennslingen, Wengen, Wengen 14» · Stand 14.06.2026
Projekt «BVH Nennslingen, OT Wengen» · «Erschütterungsmessung 91790 Nennslingen, Wengen, Wengen 14» · Stand 14.06.2026
3. Prognose ./. Messbefunde
Die im ausgewerteten Ereigniszeitraum registrierten Einzelereignisse stehen mit der prognostischen Einschätzung im Einklang. Die maßgebenden Frequenzanteile lagen überwiegend im Bereich von ca. 24,6 bis 51,2 Hz. Messtechnisch konnten keine Hinweise auf eine anhaltende resonanzbedingte Aufschaukelung festgestellt werden.
Projekt «BVH Nennslingen, OT Wengen» · «Erschütterungsmessung 91790 Nennslingen, Wengen, Wengen 14» · Stand 14.06.2026
4. Fazit
Im Messzeitraum vom 09.06.2026 13:07 bis 17.06.2026 09:29 wurden keine Überschreitungen der maßgebenden Anhaltswerte nach DIN 4150-3:2016-12 festgestellt. Die registrierten Erschütterungen sind als kurzzeitige, baubetriebsbedingte Einzelanregungen im zulässigen Bewertungsniveau zu bewerten.
Projekt «BVH Nennslingen, OT Wengen» · «Erschütterungsmessung 91790 Nennslingen, Wengen, Wengen 14» · Stand 14.06.2026
Projekt «BVH Nennslingen, OT Wengen» · «Erschütterungsmessung 91790 Nennslingen, Wengen, Wengen 14» · Stand 14.06.2026
Anlage 3 — Fotodokumentation
FotosKlick = Block · Doppelklick = Foto/Text · Werkzeuge = Foto
Projekt «BVH Nennslingen, OT Wengen» · «Erschütterungsmessung 91790 Nennslingen, Wengen, Wengen 14» · Stand 14.06.2026
Projekt «BVH Nennslingen, OT Wengen» · «Erschütterungsmessung 91790 Nennslingen, Wengen, Wengen 14» · Stand 14.06.2026
Anlage 5 — Audit-Protokoll
Zeitpunkt | Dom. Achse | X mm/s | X-Hz | Y mm/s | Y-Hz | Z mm/s | Z-Hz | Limit | Ausnutz. |
17.06.2026 09:29:16 | Z | 1,199 | 24,55 | 1,059 | 24,17 | 2,098 | 24,55 | 4,82 | 43,54% |
17.06.2026 09:29:35 | Z | 1,389 | 51,29 | 0,597 | 26,22 | 2,174 | 26,22 | 5,03 | 43,24% |
17.06.2026 09:29:06 | Z | 1,145 | 47,44 | 1,077 | 47,55 | 2,081 | 25,70 | 4,96 | 41,93% |
09.06.2026 13:07:11 | Z | 1,619 | 51,03 | 0,652 | 51,03 | 2,042 | 51,03 | 8,04 | 25,40% |
09.06.2026 13:09:54 | Z | 0,973 | 43,96 | 0,649 | 51,22 | 2,009 | 51,22 | 8,05 | 24,96% |
Projekt «BVH Nennslingen, OT Wengen» · «Erschütterungsmessung 91790 Nennslingen, Wengen, Wengen 14» · Stand 14.06.2026
Anlage 6 — Zusammenfassung

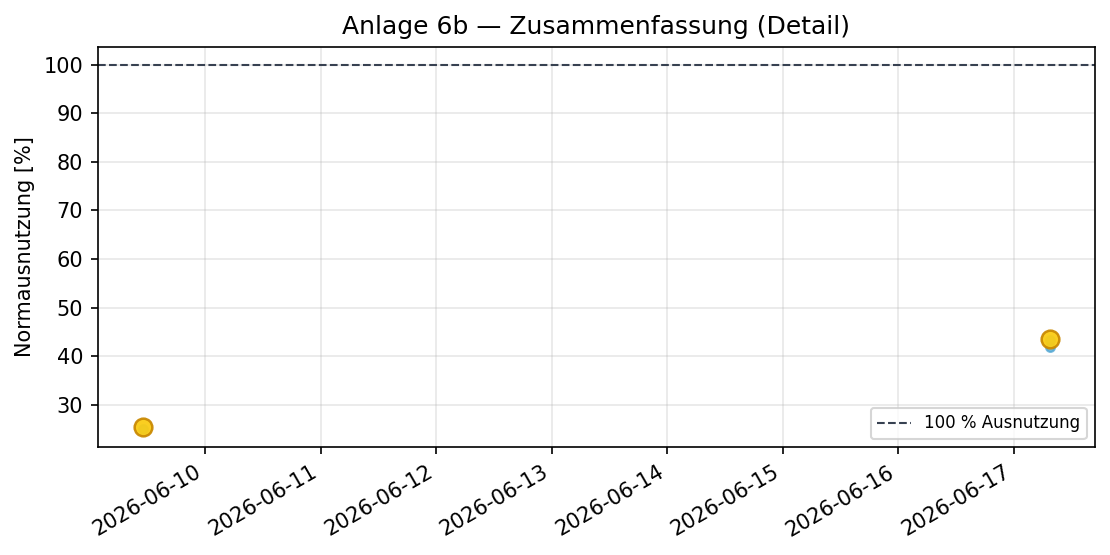

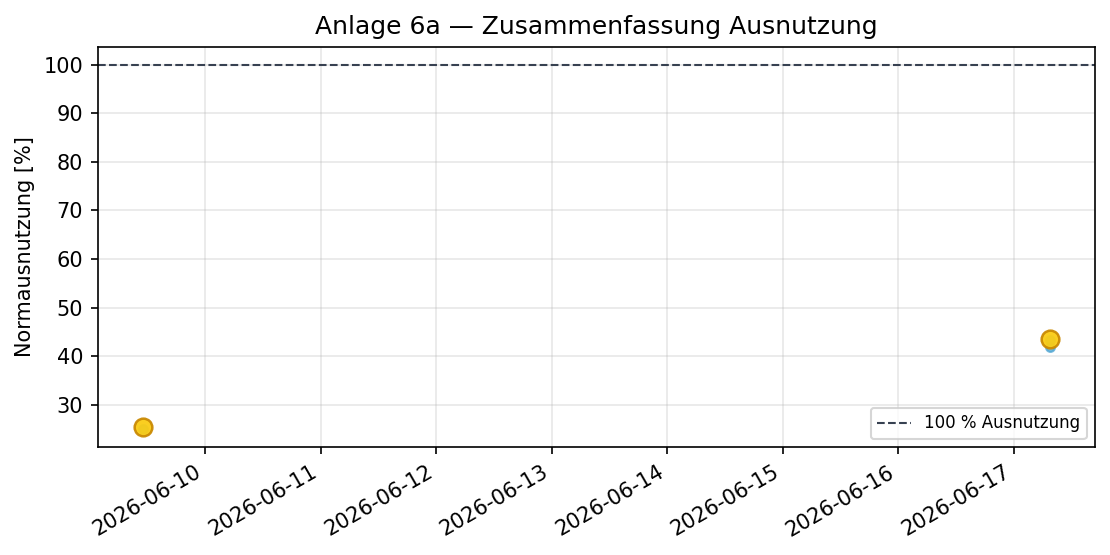

Ausnutzung Norm
Detailausschnitt
Projekt «BVH Nennslingen, OT Wengen» · «Erschütterungsmessung 91790 Nennslingen, Wengen, Wengen 14» · Stand 14.06.2026
Anlage 7 — Frequenzanalyse

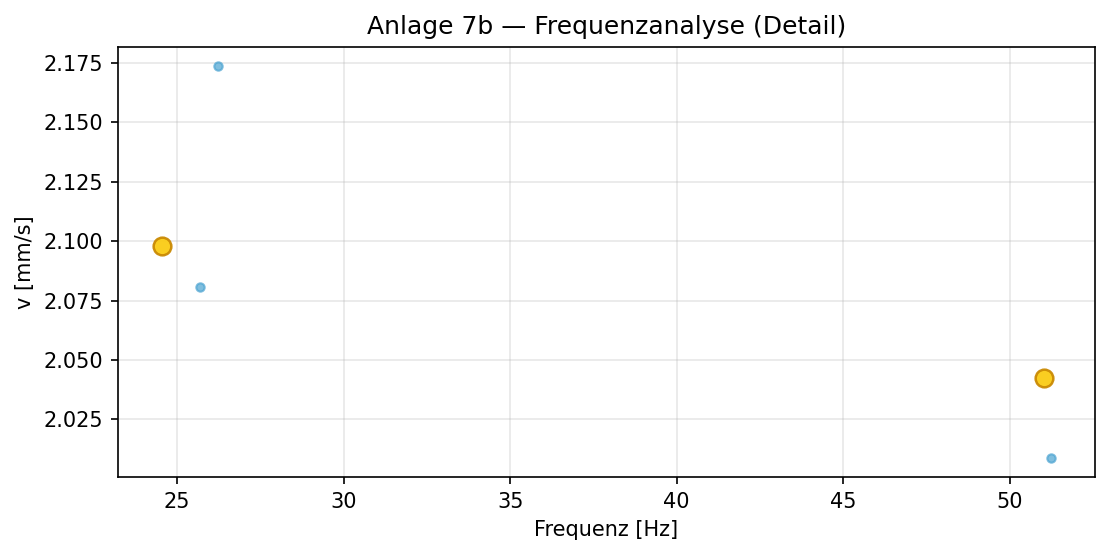

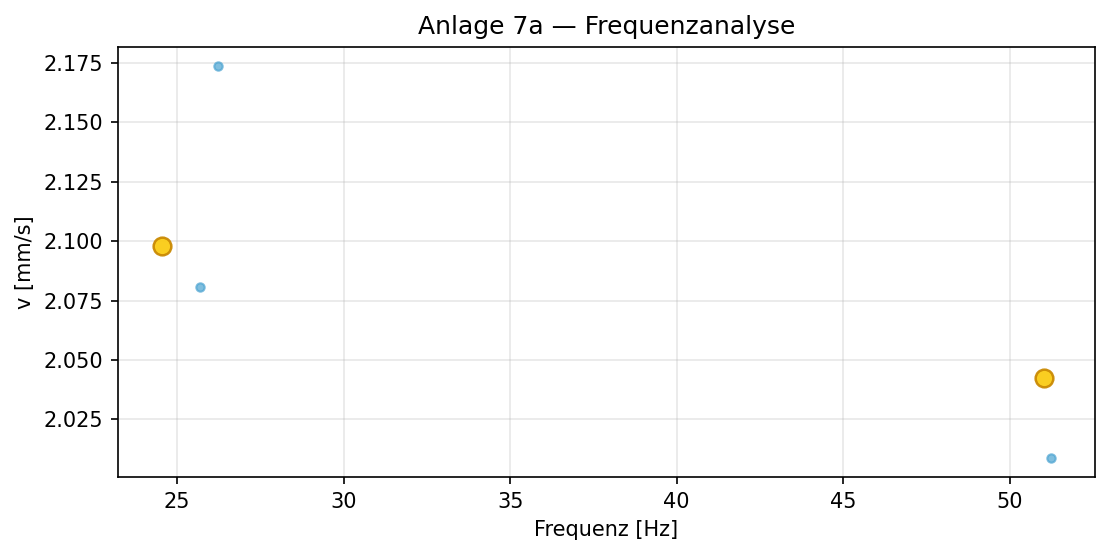

Frequenzverteilung
Detail · DIN 4150-3
Projekt «BVH Nennslingen, OT Wengen» · «Erschütterungsmessung 91790 Nennslingen, Wengen, Wengen 14» · Stand 14.06.2026
Anlage 8 — Einzelereignisprotokoll E1
2495-WG14-17062026-092916
Projekt «BVH Nennslingen, OT Wengen» · «Erschütterungsmessung 91790 Nennslingen, Wengen, Wengen 14» · Stand 14.06.2026
Anlage 9 — Einzelereignisprotokoll E2
2495-WG14-09062026-130711
Projekt «BVH Nennslingen, OT Wengen» · «Erschütterungsmessung 91790 Nennslingen, Wengen, Wengen 14» · Stand 14.06.2026
Anlage 10 — Einzelereignisprotokoll E3
Automatisch
Einzelereignis 3
